재건축 절차, 정비구역 지정부터 입주까지 어떤 순서로 진행될까
재건축은 어떤 순서로 진행될까
재건축은 지자체가 정비기본계획을 세우는 것에서 출발해, 정비구역 지정과 추진위원회 구성, 조합설립인가를 거쳐 본격적인 사업 단계로 넘어갑니다. 이후 사업시행인가로 건축계획이 확정되고, 분양신청과 관리처분계획인가를 통해 조합원 각자의 권리와 부담이 정해집니다.
관리처분계획인가가 나면 이주와 철거가 시작되고, 착공과 일반분양을 거쳐 준공인가를 받은 뒤 이전고시와 소유권 보존등기로 새 아파트의 소유권이 정리됩니다. 마지막으로 청산금을 정산하고 조합이 해산되면서 사업이 마무리됩니다.

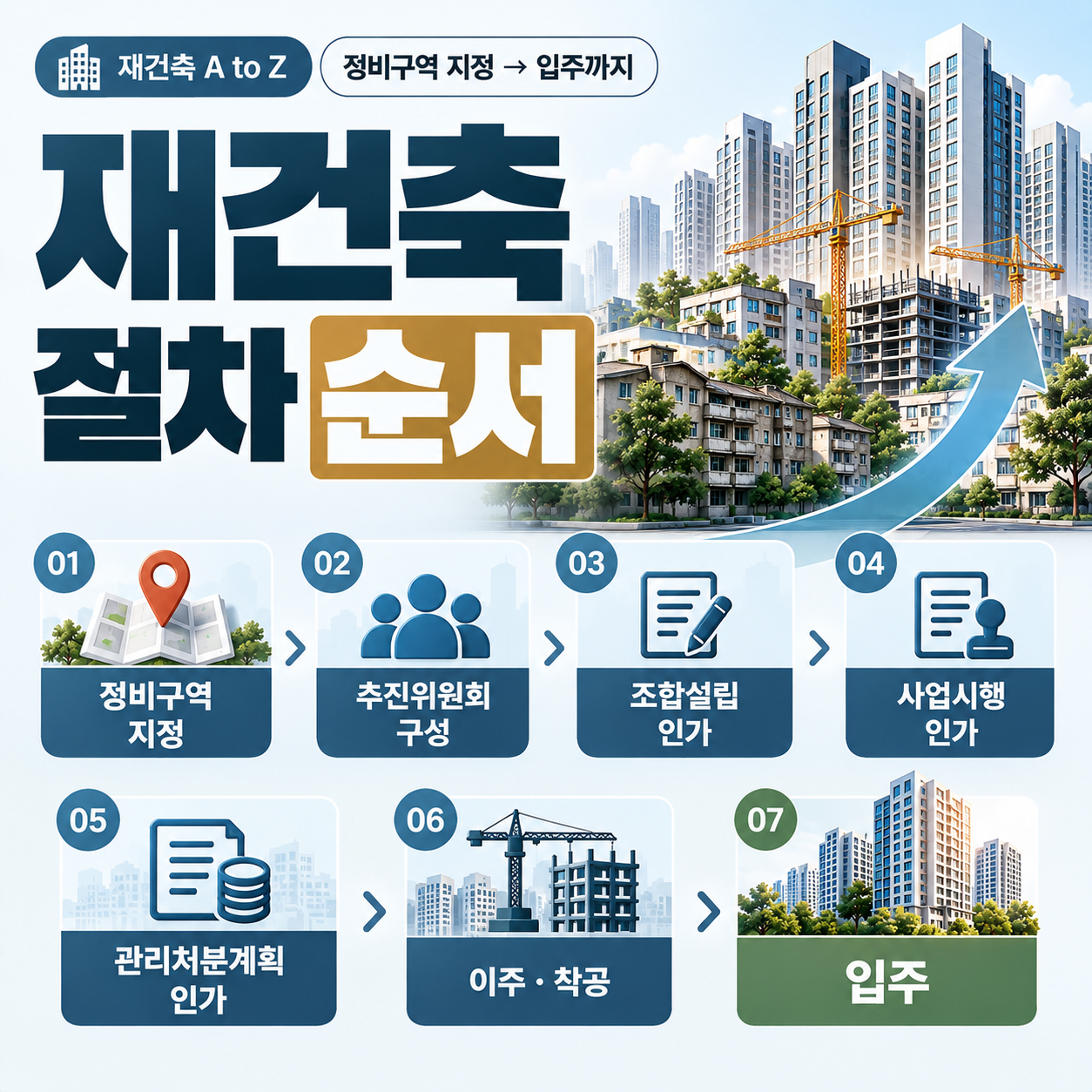

재건축 진행 순서
· 정비기본계획 수립·정비구역 지정· 조합설립추진위원회 구성
· 조합설립인가
· 재건축진단 통과(사업시행인가 전)
· 사업시행인가
· 분양신청·관리처분계획인가
· 이주·철거·착공·일반분양
· 준공인가·이전고시·입주
· 청산금 정산·조합 해산
여기서 많이 놓치는 부분은 순서가 고정되어 있어도 각 단계에 걸리는 시간은 단지마다 크게 다르다는 점입니다. 주민 동의율, 상가 소유자와의 협의, 공사비 협상, 지자체 심의 일정에 따라 한 단계에서 몇 년씩 머무는 단지도 있습니다.
재건축진단은 언제 받아야 할까
예전에는 안전진단을 통과해야 정비구역 지정으로 넘어갈 수 있어 사업 초기에 발이 묶이는 단지가 적지 않았습니다. 2025년 6월 4일부터 시행된 개정 도시정비법에서는 명칭이 재건축진단으로 바뀌고, 통과 시점이 사업시행계획인가 전까지로 늦춰졌습니다. 지자체가 진단 실시 여부를 미리 판단하던 현지조사 절차도 폐지되었습니다.
같은 시기에 정비구역 지정 이전에도 추진위원회를 구성할 수 있게 되었고, 2025년 5월부터는 재건축 조합설립 동의율이 75%에서 70%로, 동별 동의 요건은 과반수에서 3분의 1 이상으로 완화되었습니다. 초기 절차를 동시에 진행할 수 있는 길이 열린 셈입니다.
예를 들어 준공 30년이 넘은 단지에서 진단 결과가 나오기 전에 추진위원회를 꾸리고 조합설립까지 진행하는 상황을 생각해볼 수 있습니다. 이 경우 진단을 아직 통과하지 않았다는 이유만으로 사업이 멈추지는 않지만, 사업시행인가 신청 전까지 재건축진단을 통과하지 못하면 다음 단계로 넘어갈 수 없습니다. 또한 추진위원회 구성 당시 면적과 이후 지정된 정비구역 면적이 10% 이상 차이 나면 추진위원회 승인을 다시 받아야 하므로, 초기 단계일수록 진단 일정과 구역 경계 변동 가능성을 함께 살피는 편이 안전합니다.
절차가 빨라졌다고 해서 사업 기간이 그만큼 줄어든다고 단정하기는 어렵습니다. 진단 시점이 뒤로 이동한 것이지 진단 자체가 사라진 것은 아니기 때문입니다.
조합설립 후 집을 사도 될까
재건축 아파트 매수에서 가장 결과가 크게 갈리는 지점이 조합설립인가입니다. 투기과열지구에서는 조합설립인가 이후 재건축 아파트를 매수하면 원칙적으로 조합원 지위가 승계되지 않아, 입주권 대신 현금청산 대상이 될 수 있습니다.
다만 매도인이 일정 기간 이상 보유·거주한 1세대 1주택자인 경우처럼 법령에서 정한 예외에 해당하면 지위 승계가 인정될 수 있습니다. 투기과열지구가 아닌 지역은 기준이 또 다르고, 지정·해제 시점에 따라서도 적용이 달라집니다.
예를 들어 조합설립인가가 난 단지의 아파트를 시세보다 저렴하게 매수하려는 상황이라면, 가격보다 먼저 해당 지역이 매수 시점에 투기과열지구인지와 매도인이 양도 제한 예외 요건을 갖췄는지를 따져봐야 합니다. 예외 요건을 증빙할 서류가 없는데도 계약을 진행하면 잔금 이후에 조합원 지위가 인정되지 않는 문제가 생길 수 있습니다. 실무에서는 계약 전에 조합 사무실을 통해 조합원 명부와 지위 승계 가능 여부를 먼저 묻고, 승계가 불가능할 경우의 처리 방법을 특약에 적어두는 순서로 대응합니다.
분양신청 놓치면 어떻게 될까
사업시행인가가 고시되면 조합은 조합원에게 분양신청 기간을 통지합니다. 통상 통지일부터 30일 이상 60일 이내로 기간이 정해지며, 이 기간 안에 신청하지 않으면 입주권을 받지 못하고 현금청산 대상으로 분류될 수 있습니다.
분양신청 결과를 바탕으로 관리처분계획이 수립되고 인가를 받으면 조합원별 종전자산 평가액, 배정 평형, 예상 분담금이 구체화됩니다. 이 단계 이후에는 추가분담금 문제나 이주비 대출 일정이 현실적인 과제로 다가옵니다.
조합설립되면 입주는 확정일까
조합설립인가가 났다는 소식에 입주까지 정해진 것처럼 받아들이는 분이 많지만, 실제로는 이후에 넘어야 할 단계가 훨씬 많습니다. 공사비 갈등으로 시공사와의 계약이 해지되거나, 조합 내부 분쟁으로 총회가 미뤄지면서 사업이 장기간 멈추는 단지도 있습니다.
자주 오해하는 부분
· 조합설립인가가 입주를 보장하지는 않음· 진단 시점 연기가 진단 면제는 아님
· 구역 내 보유만으로 입주권이 나오지 않음
· 처음 안내된 분담금은 바뀔 수 있음
· 준공 후에도 이전고시 전엔 등기 불가
재건축초과이익환수 부담금처럼 사업 막바지에 정해지는 비용도 있어, 사업장별로 조합원이 실제로 부담하게 될 금액은 준공 전후까지 변동될 여지가 남아 있습니다.
사업 단계마다 무엇이 정해질까
| 단계 | 정해지는 것 | 조합원이 볼 부분 |
|---|---|---|
| 조합설립인가 | 사업 주체·조합원 범위 | 매수 시 지위 승계 여부 |
| 사업시행인가 | 건축계획·세대수 | 재건축진단 통과 여부 |
| 분양신청 | 입주권·현금청산 구분 | 신청 기간 준수 |
| 관리처분인가 | 권리가액·분담금 | 이주 일정·이주비 |
| 준공·이전고시 | 새 아파트 소유권 | 청산금·보존등기 |
표에서 보듯 같은 재건축 아파트라도 지금 어느 단계에 있느냐에 따라 매수자가 살펴야 할 항목이 전혀 다릅니다. 초기 단계는 사업 지연 가능성이, 관리처분 이후는 분담금과 이주비 부담이 판단의 중심이 됩니다.
이주부터 입주까지 몇 년 걸릴까
관리처분계획인가 이후 이주·철거와 착공·준공까지 걸리는 기간은 단지 규모와 사업 여건에 따라 크게 달라질 수 있습니다. 여기에 준공인가와 이전고시, 소유권 보존등기까지 마쳐야 새 아파트를 정상적으로 담보로 잡거나 매도할 수 있습니다.
이주 기간에는 조합을 통해 이주비 대출을 받는 경우가 많은데, 기존 주택담보대출 유무와 주택 수, 규제지역 여부에 따라 한도가 사람마다 다르게 나옵니다. 입주 시점에는 중도금 성격의 분담금 납부와 잔금 대출 일정이 겹치므로 자금 계획을 미리 맞춰두어야 합니다.
※ 재건축진단과 조합설립, 조합원 지위 양도 제한, 분양신청 및 이주비 대출 기준은 법령 개정과 지역 규제 여부에 따라 달라질 수 있으므로 실제 매수·신청 전 최신 기준을 확인하시기 바랍니다.
자주 묻는 질문
재건축 절차는 어떤 순서로 진행되나요?
정비기본계획 수립과 정비구역 지정, 추진위원회 구성, 조합설립인가, 사업시행인가, 분양신청과 관리처분계획인가, 이주·철거·착공, 준공인가와 이전고시, 청산 및 조합 해산 순으로 진행됩니다. 단계별 소요 기간은 단지 여건에 따라 크게 다릅니다.
재건축진단은 언제까지 통과해야 하나요?
2025년 6월 4일 시행된 개정 도시정비법에 따라 안전진단이 재건축진단으로 바뀌었고, 사업시행계획인가 전까지 통과하면 됩니다. 진단 시점이 늦춰진 것이며 진단 자체가 면제된 것은 아닙니다.
조합설립인가 후 재건축 아파트를 사면 입주권을 받을 수 있나요?
투기과열지구에서는 조합설립인가 이후 매수하면 원칙적으로 조합원 지위가 승계되지 않습니다. 다만 매도인이 법령상 예외 요건을 갖춘 경우 승계가 인정될 수 있어 지역 지정 여부와 매도인 요건을 함께 따져봐야 합니다.
분양신청을 하지 않으면 어떻게 되나요?
분양신청 기간 안에 신청하지 않으면 입주권을 받지 못하고 현금청산 대상으로 분류될 수 있습니다. 분양신청 기간은 통상 통지일부터 30일 이상 60일 이내로 정해집니다.
재건축 분담금은 언제 정해지나요?
관리처분계획인가 단계에서 조합원별 권리가액과 예상 분담금이 구체화됩니다. 다만 공사비 변동이나 사업 지연, 일반분양 결과에 따라 준공 전후까지 금액이 달라질 여지가 있습니다.
